Nachrichten aus der Industrie

Die Raupenrammen übernehmen jetzt die Führung auf der Baustelle in Paks

Veröffentlicht

Die Arbeiten zur Vorbereitung des Standorts des Kernkraftwerks Paks II kommen gut voran. Sie sind jetzt dabei, den Boden zu konsolidieren, ein weiterer wichtiger Schritt zur Errichtung der Fundamente für die beiden neuen Blöcke im nächsten Jahr.

Nachdem die wichtige Phase der Aushebung der Baugrube abgeschlossen und die Spaltwand fertiggestellt worden war, erreichte die Vorbereitung des Geländes für das Projekt Paks II.-Projekt: Die Bodenverfestigung unter den aus Sicht der nuklearen Sicherheit wichtigen Gebäuden und Anlagen der Blöcke 5 und 6 wurde begonnen. Dies ist notwendig, da das Gelände in der Nähe der Donau neben einer in Betrieb befindlichen kerntechnischen Anlage liegt und die Gebäude des neuen Blocks ein extrem hohes Gewicht haben werden.

Dazu wird die so genannte deep soil mixing (dsm)- oder Tiefenmisch-Bodenverfestigungstechnologie eingesetzt, die in der internationalen Praxis bekannt und bewährt ist. Bei der dsm wird vorhandener Boden mit verschiedenen Bindemitteln, in diesem Fall Zement, gemischt, um die mechanischen und physikalischen Eigenschaften des Bodens zu verbessern, Bodenpartikel zu binden und Lücken zu schließen.

Der vorhandene Boden wird mit einer Zementsuspension vermischt, wodurch sogenannte Bodenbetonpfähle entstehen, die eine höhere Festigkeit, eine geringere Kompressibilität und eine geringere Wasserdurchlässigkeit als die ursprüngliche Bodenschicht aufweisen. Die Bodenverfestigung erfolgt ähnlich wie beim Bau einer Schlitzwand mit speziellen Maschinen Bauer Magyarország Kft. mit Spezialmaschinen durchgeführt, um die Stabilität und Erdbebensicherheit der auf dem befestigten Boden errichteten Anlage zu gewährleisten. Das Unternehmen hat bereits an zahlreichen Standorten ähnliche Arbeiten durchgeführt und ist als Tochtergesellschaft der über 200 Jahre alten Bauer nicht nur ein fester Bestandteil des heimischen Tiefbaumarktes, sondern kann auch auf zahlreiche erfolgreiche Projekte in ganz Europa zurückblicken.

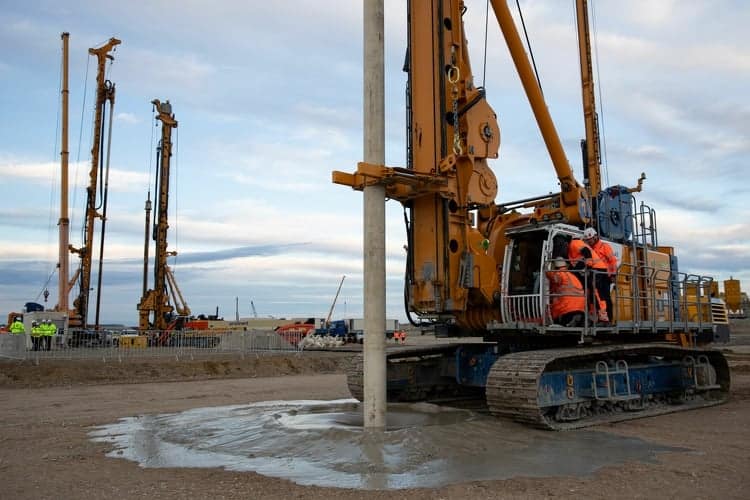

Die Bodenbetonpfähle werden mit Raupenbohrgeräten vom Typ Bauer BG 45 hergestellt. Die 433 kW starken und 42 m hohen Maschinen haben ein maximales Drehmoment von 461 kNm und eine maximale Bohrtiefe von 100 m.

Im Rahmen des Paks-Projekts wird auf einer Fläche von etwa 17 Hektar unter der Aufsicht des Nationalen Amtes für Kernenergie eine Bodenstabilisierung durchgeführt. Die Arbeiten werden mit Bohrmaschinen durchgeführt, die mit einem Spiralbohrer mit einem Durchmesser von zwei Metern ausgestattet sind. Die genaue Position des Mittelpunkts der Säule wird von der Software der Bodenkonsolidierungsmaschine erfasst und anschließend mit einer 3D-Software verarbeitet, um einen homogenen konsolidierten Bodenblock zu erstellen. Zur Verfestigung des Bodens unter den neuen Kernkraftwerksblöcken werden durchschnittlich 100 Bohrungen pro Tag, insgesamt 75 000, und die gleiche Anzahl von zementierten Bodensäulen, die sich überlappen, hergestellt. Für die Arbeiten werden eine Million Tonnen Zement verbraucht.

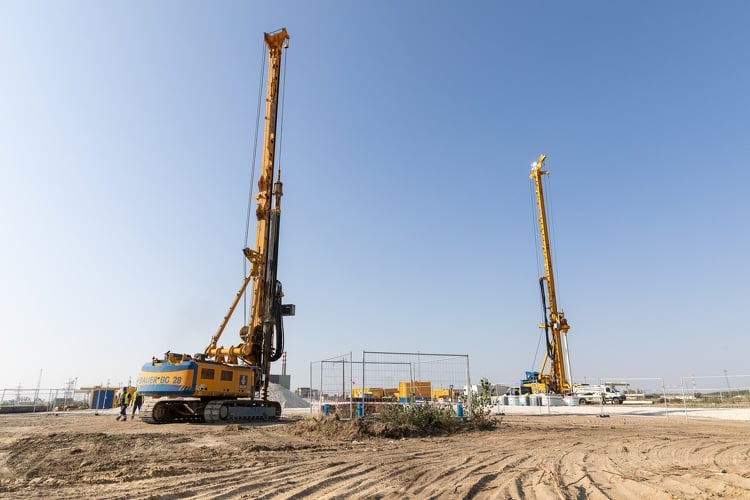

Den Bodenverfestigungsarbeiten ging ein in der Nuklearindustrie vorgeschriebenes Testprogramm voraus, das die Eignung der Bodenmischtechnik, die Bestimmung der technologischen Parameter und die Prüfung der Durchlässigkeit des verfestigten Bodens umfasste.

Neben dem Bauer Magyarország Kft. arbeitet der russische Hauptauftragnehmer mit einer Reihe westlicher Unternehmen zusammen. Atomsztrojexport arbeitet an dem Projekt mit Partnern u. a. aus den USA, Frankreich, Deutschland, Schweden und Österreich, und bisher waren mehr als 100 ungarische Unternehmen an dem Projekt beteiligt. Elf Nationalitäten sind derzeit auf der Paks-Baustelle tätig, mit rund 400 Arbeitern pro Tag. Paks II ist also ein wirklich internationales Projekt.

Quelle: Link
