Co jest budowane?
Jak praca HÉP chroni region środkowej Cisy przed powodziami
Zasadniczo zakończono realizację niezwykle ważnego cyklu projektów dotyczących rozwoju infrastruktury przeciwpowodziowej wzdłuż rzeki Cisy i na wielu obszarach Wielkiej Niziny Węgierskiej. Informowaliśmy o tym już we wcześniejszym w naszym artykule i zostało to potwierdzone w komunikacie wydanym pod koniec 2023 r. przez konsorcjum inwestorów reprezentowane przez Środkowotiszańską Dyrekcję Gospodarki Wodnej (KÖTIVIZIG). W związku z tym w 2024 r. specjaliści ds. cen i ochrony przeciwpowodziowej wspomnianego konsorcjum (oprócz KÖTIVIZIG również Krajowa Dyrekcja Gospodarki Wodnej i Dyrekcja Gospodarki Wodnej Regionu Körös) mogli już rozpocząć przejmowanie nowych obiektów i zapoznawanie się z nimi.
Całkowity koszt inwestycji, finansowanej z funduszy unijnych i krajowych w ramach zaproszenia do składania wniosków KEHOP, wynosi około 5,6 mld HUF i obejmuje przebudowę kilku centrów obronnych, budowę nowych maszyn i budynków magazynowych, przebudowę stacji pomp oraz poprawę stabilności wałów przeciwpowodziowych.
Teraz przedstawiamy szczegółowy opis projektu, który został zrealizowany przez Horváth Építőmester Zrt. (HÉP) został zrealizowany, o czym poinformował nas kierownik budowy grupy przedsiębiorstw, Tamás Nagy. Przebudowa centrum obronnego Apavári i stacji pomp Gástyás II. oraz budowa hali maszynowej i bloku socjalnego w Karcag zostały zrealizowane przez firmę HÉP z siedzibą w Kecskemét.
Od planów do gotowych budynków
Trzy projekty mają tę samą datę rozpoczęcia, czyli marzec 2022 r., kiedy to umowa z wykonawcą weszła w życie. Prace budowlane zostały poprzedzone przygotowaniem planów i uzyskaniem pozwoleń na budowę, z których wszystkie trzy zostały przeprowadzone przez specjalistów HÉP. Po szczegółowych dyskusjach oraz procedurach przeglądu i zatwierdzania projektu, licencjonowane plany i ostateczne pozwolenia na budowę dla wszystkich trzech elementów projektu zostały uzyskane do końca 2022 roku.
Centrum obrony Apavári
Kwatera główna obrony, znajdująca się na obrzeżach Karcag na terenie tamy, zachowała swoją nazwę, ale sam budynek jest nowy. Zbudowany w latach sześćdziesiątych i siedemdziesiątych obiekt, który widział lepsze dni, pogorszył się do tego stopnia, że całkowita renowacja byłaby nieopłacalna po przełomie tysiącleci.
Pięć razy więcej obiektów wybudowanych niż zburzonych
Ponadto jego rozmiar nie był wystarczająco duży: łącznie 90 metrów kwadratowych, nie mógł nawet funkcjonować w XXI wieku. Tak więc, podczas gdy nowy budynek był zatwierdzany, a plany dopracowywane, HÉP Zrt. przeprowadził prace rozbiórkowe w listopadzie 2022 roku. Wiosną następnego roku, gdy ukończono ostateczne projekty i pozwoliła na to pogoda, rozpoczęła się budowa nowego centrum obrony, które zajmie powierzchnię około 500 metrów kwadratowych.
Ponad pół kilometra odległości pokonanej liniami energetycznymi
Dowiedzieliśmy się, że prace budowlane o wartości 325 milionów forintów zostały przeprowadzone zgodnie z planem, a HÉP z powodzeniem rozwiązał niemal rutynowe problemy, takie jak słabe obciążenie gleby lub obfite opady deszczu, a prace zostały zakończone na czas przy odpowiedniej organizacji.
Najciekawszym wyzwaniem związanym z pracami było nowe zasilanie elektryczne budynku, które miało być dostarczane ze stacji transformatorowej oddalonej o ponad 700 metrów i przecinać kanał: do zainstalowania kabli wykorzystano ponad 20 metrów przewiertu sterowanego. Przedsiębiorstwo energetyczne musiało również zmodernizować sieć, aby sprostać zwiększonemu zapotrzebowaniu na energię elektryczną, więc budynek nie został zasilony do jesieni 2023 roku.
Po tym wszystkim, 8 miesięcy po rozpoczęciu budowy, w listopadzie 2023 roku, KÖTIVIZIG wszedł w posiadanie nowego, nowoczesnego centrum obronnego. Z jednej strony mieści się w nim obszar konferencyjny z blokami socjalnymi, w których mogą odbywać się spotkania, szkolenia i dalsze szkolenia. Druga część budynku będzie wykorzystywana w okresie ochronnym, zapewniając zakwaterowanie dla maksymalnie 8 osób oraz bloki biurowe i socjalne wspierające pracę specjalistów ds. ochrony przeciwpowodziowej. Ponadto zainstalowano system paneli słonecznych o mocy 20 kW oraz parking na 24 miejsca, w tym ładowarkę do samochodów elektrycznych i zbiornik wody przeciwpożarowej o pojemności 80 metrów sześciennych.
Kolor maszyny Karcag i blok socjalny

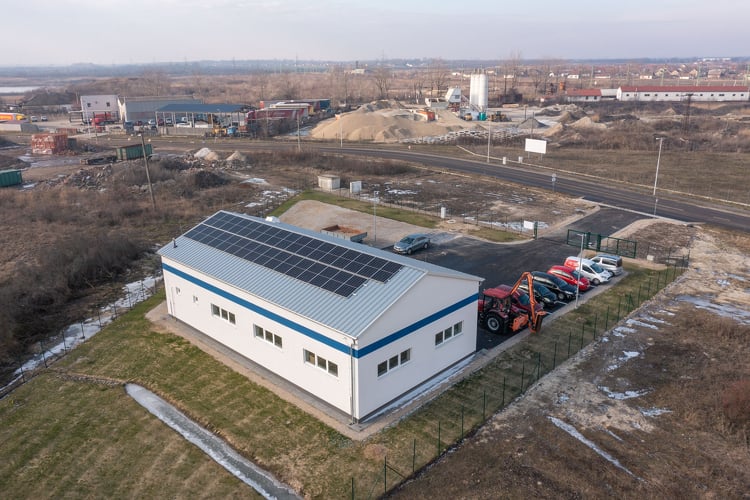

W mieście Jász-Nagykun w powiecie Szolnok powstał nowo wybudowany blok maszynowy i socjalny, ponieważ Urząd Wodny miał coraz większe problemy z maszynami i sprzętem, które nie mogły być odpowiednio przechowywane, gdy nie były używane w okresie ochrony i konserwacji. W związku z tym w marcu 2023 r., w tym samym czasie, gdy w Karcag budowano centrum obronne, firma HÉP Zrt. rozpoczęła prace nad elementem projektu o wartości około 180 mln HUF na terenie parku przemysłowego Karcag.
Zgodnie z harmonogramem, nawet w przypadku budowy na wypełnionych bagnach
Już po rozpoczęciu prac fundamentowych okazało się, że nośność gruntu jest gorsza niż oczekiwano - prace odbywały się na wypełnionym bagnistym terenie. Po początkowych trudnościach budowa przebiegała sprawnie, a inwestor przejął obiekt w posiadanie w listopadzie 2023 roku. Od tego roku maszyny mogą być przechowywane i serwisowane w ogrzewanym i zadaszonym obszarze, a pracownicy mogą również korzystać z nowoczesnej przestrzeni socjalnej.
Obiekt został zbudowany w oparciu o izolowane konstrukcje zapewniające efektywność energetyczną oraz system paneli słonecznych na dachu. Na zewnątrz, obok parkingu, znajdują się również urządzenia do przechowywania maszyn i pralek.
Przepompownia Gástyás II.
Pompownia Gástyás II jest odpowiedzialna za przesyłanie wody śródlądowej zebranej w zlewni kanału Kisújszállás II-3 do głównego kanału Hortobágy-Berettyó oraz za odciążenie pompowni Mirhó. Jednak stara przepompownia zasilana olejem napędowym nie była już ekonomicznie opłacalna i dlatego wymagała przebudowy i modernizacji.
Rozbudowa o wartości 421 milionów HUF nie tylko odbudowała elektrownię, ale także umożliwiła przesyłanie wody zebranej w nowym zbiorniku do kanału Hortobágy-Berettyó, który służy jako kanał odbiorczy, lub do rolniczego kanału irygacyjnego Gástyás II, jeśli zajdzie taka potrzeba.
Dostawy wody na tym obszarze pozostały nieprzerwane podczas budowy
Ponieważ inwestor ma obowiązek dostarczania wody producentom na tym obszarze, przy budowie należało uwzględnić okres nawadniania. W związku z tym prace rozpoczęły się od renowacji dotkniętej części kanału irygacyjnego Gástyás II w marcu 2023 r., tak aby do czasu, gdy rolnicy będą potrzebować wody, kanał irygacyjny był gotowy do pracy w taki sam sposób jak wcześniej, tj. z pompami irygacyjnymi z głównego kanału Hortobágy-Berettyó.
Następnym krokiem był demontaż starej instalacji, który musiał zostać przeprowadzony w taki sposób, aby części 3 starych pomp diesla mogły zostać wykorzystane jako części zamienne przez KÖTIVIZIG.
Ponieważ nowo wybudowany zakład zasilany jest głównie energią elektryczną, konieczne było zbudowanie systemu zasilania. W tym celu wykonawca zainstalował nową stację VHTR o mocy 630 kW, która zastąpiła starą, przestarzałą stację transformatorową.
Umieszczenie kabli elektrycznych komplikował fakt, że musiały one zostać zainstalowane równolegle do wału przeciwpowodziowego, poza jego zasięgiem ochronnym, a kanał irygacyjny Gástyás II przecinał tor, więc również w tym przypadku zadanie można było rozwiązać jedynie poprzez wiercenie kierunkowe pod kanałem.
Następnie, równolegle, rozpoczęto prace nad nową przepompownią i obszarem zbiornika utworzonym z powiązanego kanału. Tutaj naturalnie wysoki poziom wody i deszczowa pogoda stanowiły wyzwanie: prace były prowadzone przy ciągłym pompowaniu.
Nowy zbiornik został zbudowany latem
Latem zbudowano budynek pomp i rozpoczęto układanie nawierzchni o powierzchni ponad 1000 metrów kwadratowych na obszarze zbiornika z wyłożonym betonem kamieniem hydrotechnicznym, który został ukończony do połowy października. W międzyczasie specjaliści zainstalowali również barierę kontrolującą napływ wody śródlądowej z kanału Kisújszállás II-3 do obszaru zbiornika i zapobiegającą przedostawaniu się wody z głównego kanału Hortobágy-Berettyó do kanału Kisújszállás II-3 w celach irygacyjnych.
Wraz z nadejściem jesieni można było rozpocząć instalację technologii pompowania, która obejmowała instalację 2 pomp elektrycznych o wydajności 800 l/s i 1 pompy wysokoprężnej o wydajności 500 l/s wraz z osprzętem, a także budowę około 56,4 metra rury tłocznej o średnicy 800 mm.
W grudniu 2023 r. KÖTIVIZIG przejął w posiadanie odnowioną stację pomp z nowymi funkcjami, którą można obsługiwać zdalnie z centrum sterowania w koordynacji z innymi stacjami pomp.
Źródło: Link
-
Budowa dróg 2026. 08. 05.
Główna droga prowadząca do najważniejszej atrakcji turystycznej w Biharze jest remontowana przy użyciu technologii recyklingu na zimno
-
Co jest budowane? 2026. 08. 06.
Paks II.: Co oznacza nowy kamień milowy w bloku nr 5 w kontekście przeglądu?
-
Climate-X 2026. 08. 05.
Model STRABAG odciąża system elektroenergetyczny poprzez wyłączenie zakładów i reorganizację produkcji
-
Utwór związany 2026. 08. 03.
Rozpoczyna się realizacja przedłużenia linii metra nr 3
