Es wird mit Hochdruck gebaut und könnte der Retter der heimischen Versorgungssicherheit sein – was ist das?

Veröffentlicht

Fotos vom Interview: Mihály Nagy/magyarepitok.hu – Projektfotos: Status KPRIA Zrt.
Das Kombikraftwerk mit Gasturbinen in Mátra könnte sowohl aufgrund seiner Flexibilität als auch seiner Kapazität zu einem echten Trumpf in Situationen wie dem diesjährigen Störfall in Paks werden. Dessen sind sich auch die Bauherren bewusst: Es ist kein Zufall, dass sie die Möglichkeiten einer vorzeitigen Inbetriebnahme des Kraftwerks prüfen.

Die Anfang August dieses Jahres eingetretene Energiekrise rückte die landesweite Stromversorgung mit schmerzhafter Plötzlichkeit in den Mittelpunkt. Dabei wurde nicht nur die Anfälligkeit des Kraftwerks Paksi Atomerőmű deutlich, das um Haaresbreite vor einem vollständigen Ausfall stand, sondern auch die mangelnde Flexibilität der ungarischen Stromerzeugung. Vor diesem Hintergrund gewinnt der derzeitige Bau der Kombikraftwerke mit Gasturbinen (CCGT), die die Versorgungssicherheit im Inland erheblich verbessern, noch mehr an Bedeutung.

Derzeit entstehen in Ungarn drei neue Blöcke dieser Art: Das Kraftwerk in Visonta (Mátra) wird um einen 520-Megawatt-Block vom Typ CCGT erweitert, während auf dem Gelände des MVM Tisza Erőmű in Tiszaújváros ein aus zwei Blöcken bestehendes Kraftwerk vom Typ CCGT mit einer Gesamtleistung von 1000 Megawatt entsteht. Wie groß die Bedeutung all dessen ist, lässt sich gut daran veranschaulichen, dass die Gesamtleistung der derzeit vier Blöcke des Kraftwerks Paks 2000 Megawatt beträgt.

Unter den ungarischen Energieprojekten sticht der Bau des Gasturbinenkraftwerks in Mátra in vielerlei Hinsicht hervor. Über die Einzelheiten dieses Projekts sprachen wir mit Tamás Németh, dem Geschäftsführer von Status KPRIA Zrt., einem ungarischen Mitglied des internationalen Konsortiums, das das Projekt umsetzt.

Es verbrennt nicht nur Gas: Es nutzt auch die Wärme wieder nutzbringend

„Mit dieser Technologie werden im Grunde genommen alle Wärme- und Dampfmengen mindestens einmal wiederverwertet”, erklärte Tamás Németh und verwies damit auf einen wesentlichen Bestandteil des CCGT-Systems, nämlich den im Vergleich zu früheren Gaskraftwerken gesteigerten Wirkungsgrad.

„Die Gasturbine erzeugt zunächst elektrische Energie; gleichzeitig wird das abgehende Rauchgas in einen Wärmerückgewinnungskessel geleitet, wo es Dampf erzeugt, der wiederum eine Dampfturbine antreibt.”

Das Unternehmen Status KPRIA Zrt. hat in einem Konsortium mit WEST HUNGÁRIA BAU Kft. und dem ägyptischen Unternehmen Elsewedy Power System Projects im September letzten Jahres mit der Bauausführung begonnen. Die Übergabe ist für 2029 geplant. „Dieser 520-Megawatt-Block ist in Ungarn der erste dieser Größenordnung, der die CCGT-Technologie nutzt”, betonte der Geschäftsführer den Pioniercharakter des Projekts.

Wenn kein Strom benötigt wird, kann die Leistung reduziert werden.

Ein Schlüsselbegriff des Projekts ist Flexibilität. „Eine wesentliche Eigenschaft von Gasturbinenkraftwerken ist, dass ihre Leistung an den Strombedarf angepasst werden kann: Bei Bedarf lassen sie sich drosseln und anschließend wieder hochfahren.”

Optische Gestaltung: MVM

Diese Eigenschaft kann auch in einer Notfallsituation wie der in Paks von entscheidender Bedeutung sein, ebenso wie im Zusammenhang mit erneuerbaren Energiequellen.

„Wenn beispielsweise in einem bestimmten Zeitraum aufgrund von Sonnen- oder Windenergie ein Stromüberschuss zur Verfügung steht, kann die Leistung des CCGT reduziert werden. Steigt hingegen der Verbrauch, kann die Leistung wieder erhöht werden.” Er erklärte außerdem, dass diese Flexibilität beispielsweise bei Kernkraftwerken nicht gegeben sei: Dort sei eine gleichmäßige Leistung eine der Grundvoraussetzungen für den optimalen Betrieb.

Die Investition in das Projekt MVM Csoport ist darüber hinaus auch deshalb dringend erforderlich, weil der Strombedarf des Landes unter anderem aufgrund neuer Industrieinvestitionen und des Verbrauchs der Privathaushalte stetig steigt. Die geplante Leistung von 520 MW entspricht in etwa der Leistung eines Blocks im Kernkraftwerk Paks, sodass die in Mátra entstehende neue Kapazität ein wesentlicher Bestandteil des ungarischen Stromnetzes sein kann.

Die vorzeitige Inbetriebnahme könnte für Ungarn von großer Bedeutung sein

Die aufgrund des Wasserstands der Donau entstandene Energiekrise hat auch die Durchlaufzeit des Projekts in ein neues Licht gerückt: Unter Berücksichtigung der Interessen des Landes steht auch die Möglichkeit einer eventuell früheren Inbetriebnahme auf der Tagesordnung. „Das Baukonsortium hat geprüft, wie die derzeit in Italien hergestellte Turbine bereits vor Fertigstellung des gesamten Kraftwerks in Betrieb genommen werden kann”, erklärte Tamás Németh.

Seinen Worten zufolge könnte die Lösung hierfür ein provisorischer Schornstein vom Typ bypass sein, durch den die Gasturbine auch eigenständig (OCGT) in Betrieb genommen werden kann. Der Auftragnehmer bespricht diese Möglichkeit mit dem Investor bezüglich des Modells MVM. Der Leiter betonte:

Seitens KPRIA steht einer Vorverlegung des Liefer- und Inbetriebnahmetermins der Turbine nichts im Wege; die endgültige Entscheidung liegt jedoch beim Auftraggeber bzw. beim Staat.

Aus seinen Ausführungen ging auch hervor, dass in den Block eine Gasturbine des Typs Ansaldo Energia GT26 eingebaut wird, die künftig teilweise auch für die Verbrennung von grünem Wasserstoff geeignet sein könnte. Die Anlage wird von dem italienischen Unternehmen Alsado, einem der weltweit führenden Hersteller von Kraftwerken, produziert – ebenso wie zahlreiche andere für das Kraftwerk erforderliche Komponenten, die sich ebenfalls bereits in der Fertigung befinden.

Drei von vier Meilensteinen wurden vor dem geplanten Termin erreicht

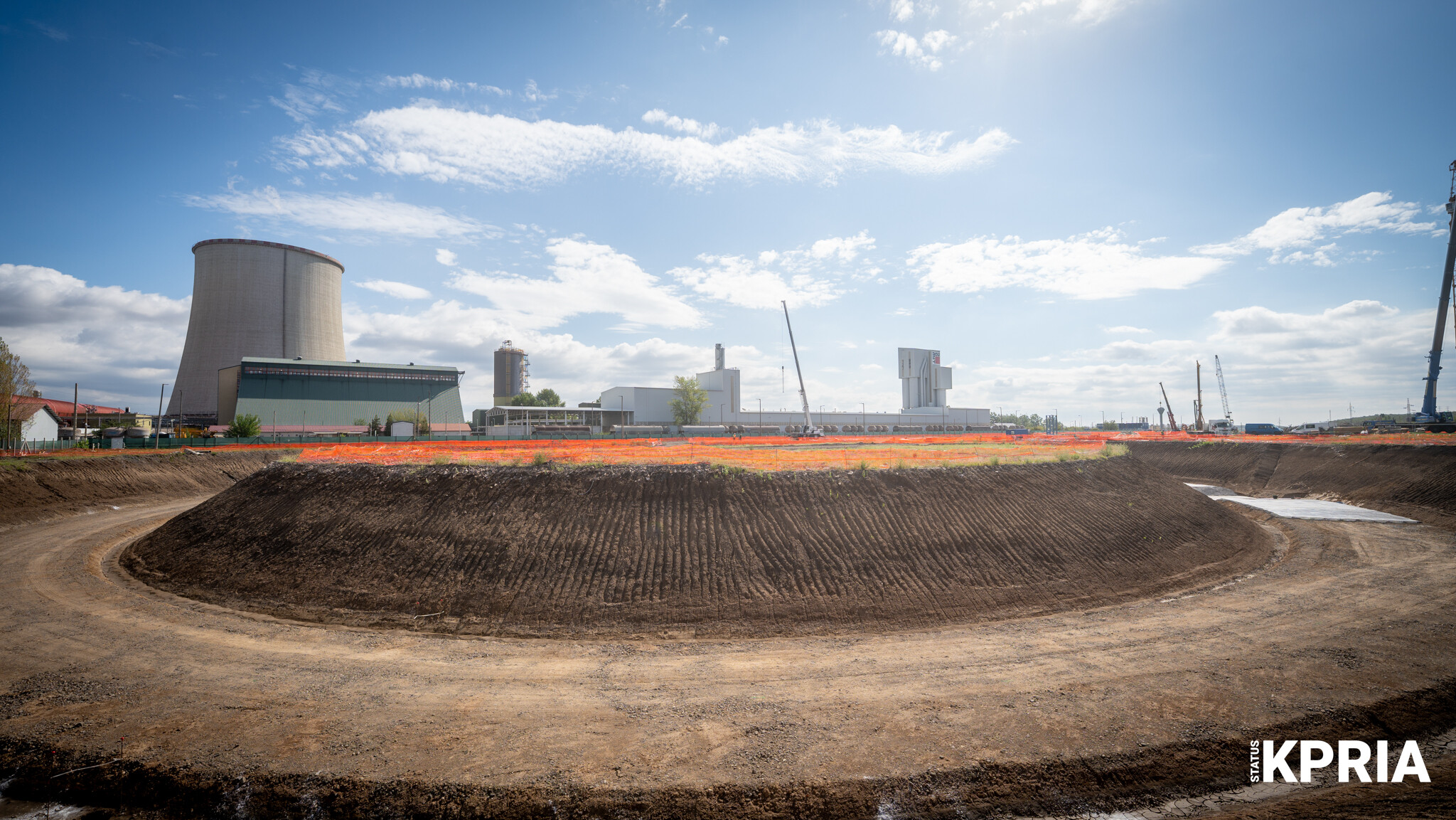

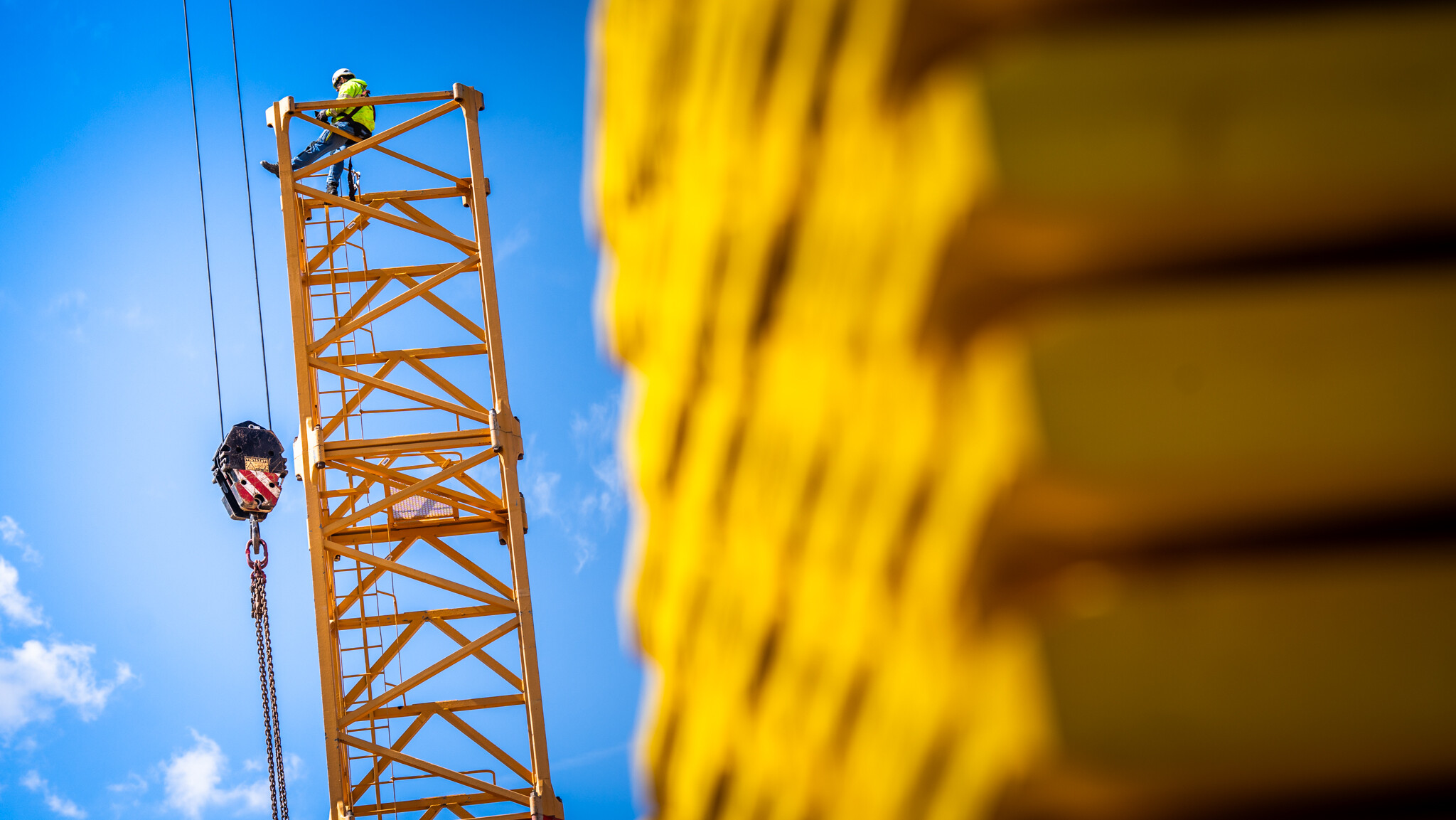

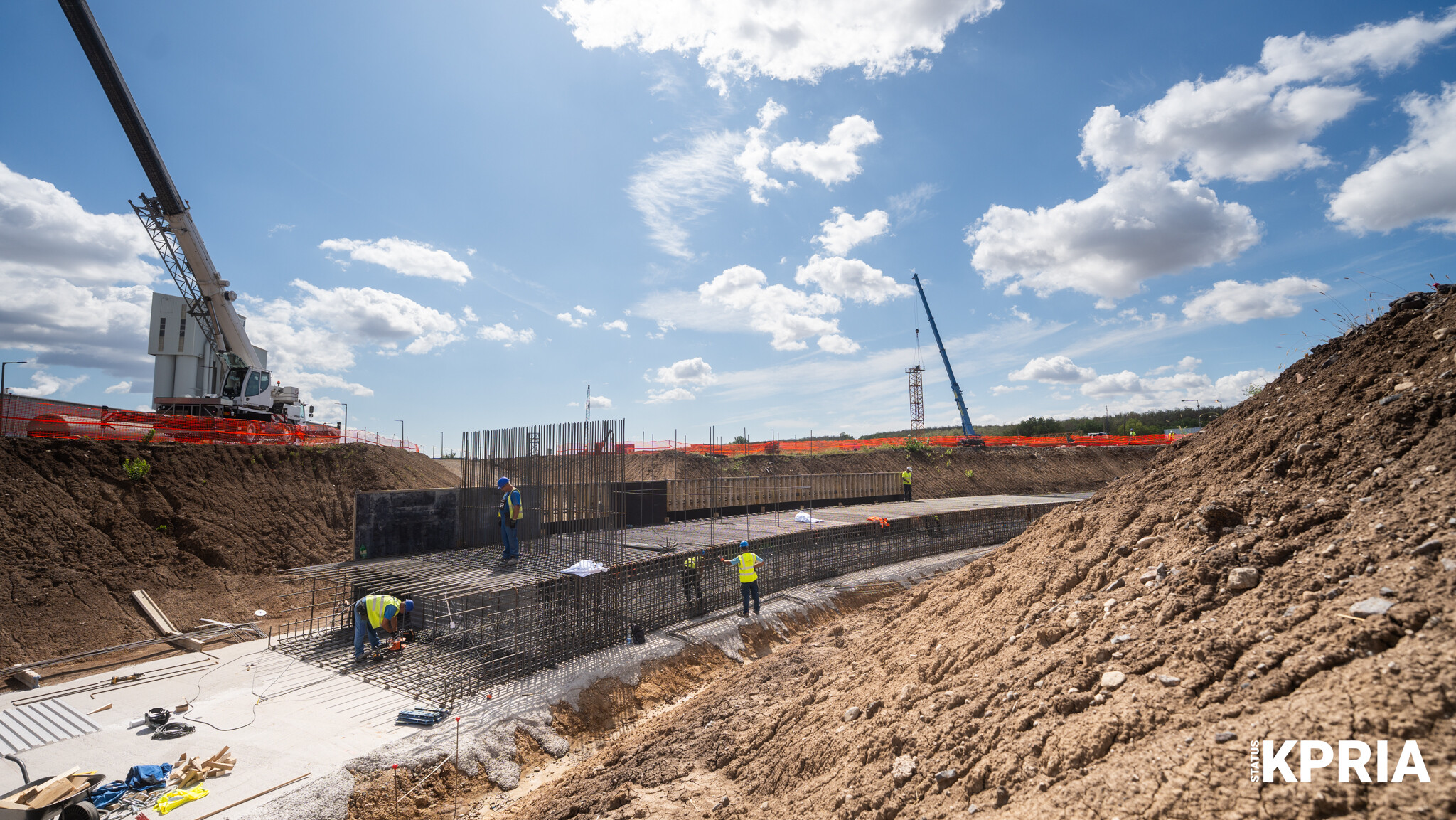

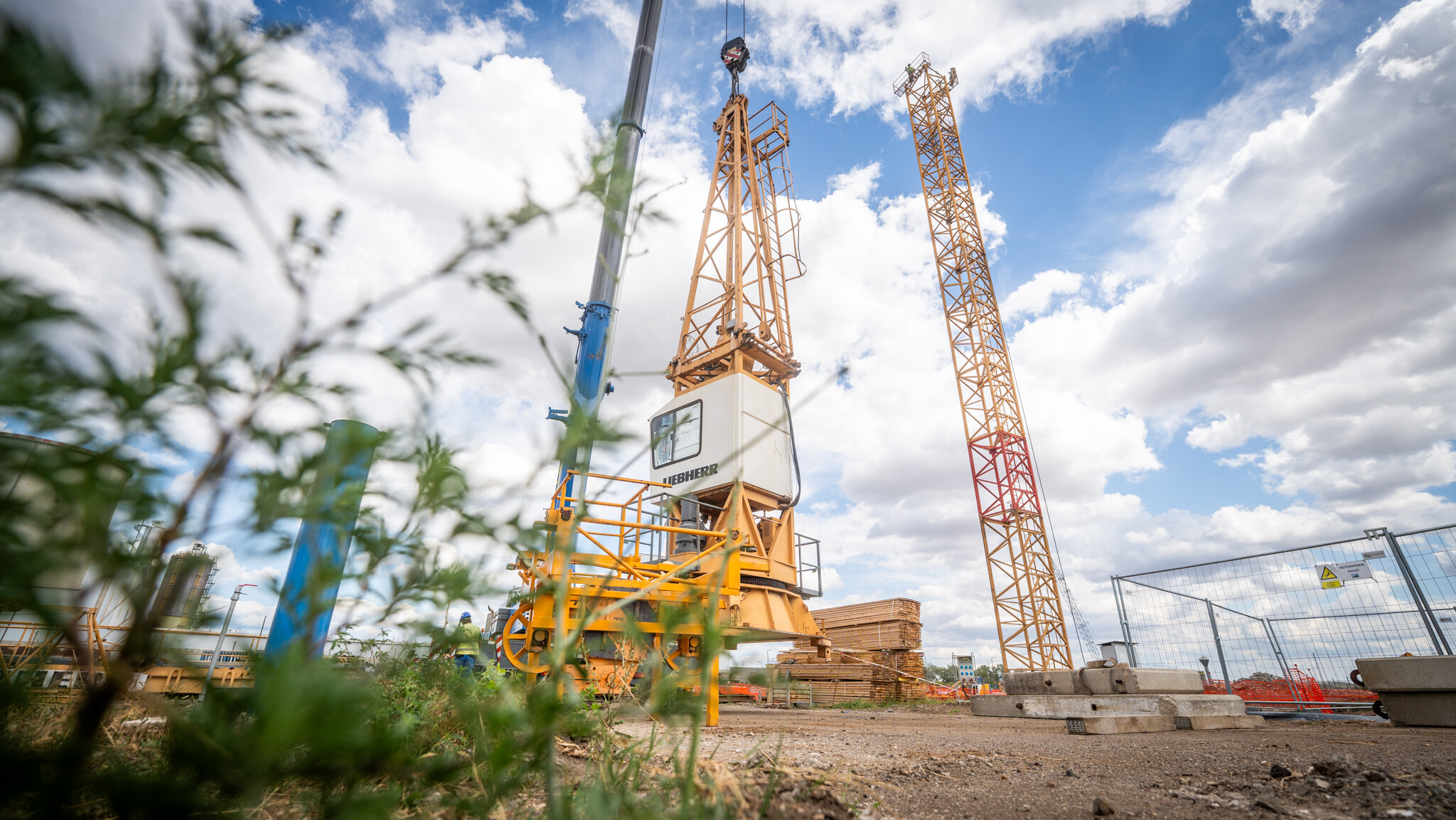

Tamás Németh gab auch einen Einblick in den aktuellen Stand des Bauprojekts an der Visontá. Demnach sind die ersten wichtigen Tiefbauarbeiten abgeschlossen, und derzeit laufen die Fundamentarbeiten für die Turbineninsel und den Kühlturm , bei denen rund zweihundert 25 Meter lange Pfähle in den Boden gerammt werden. Er betonte, dass das Bauunternehmerkonsortium drei der bisher vier Meilensteine des Projekts vor dem geplanten Termin erreicht habe.

Der nächste große Schritt ist der Abschluss der Tiefbauarbeiten, während gleichzeitig mit dem Bau des 130 Meter hohen Kühlturms begonnen wird. Im Jahr 2027 werden dann der Hochbau und die technischen Arbeiten zunehmend in den Vordergrund rücken.

Die internationale Zusammenarbeit hat dem Projekt einen zusätzlichen Mehrwert gebracht

Eine weitere Besonderheit des Projekts ist die internationale Zusammensetzung des Auftragnehmerkonsortiums: Neben den ungarischen Unternehmen Status KPRIA und WEST HUNGÁRIA BAU Kft. ist auch das ägyptische Unternehmen Elsewedy Power System Projects an den Arbeiten beteiligt. Tamás Németh erklärte, dass die Partner zunächst die unterschiedlichen Arbeitskulturen aufeinander abstimmen mussten.

„Gleichzeitig hat die anfängliche Einarbeitungsphase der Zusammenarbeit die Umsetzung nicht verlangsamt, ganz im Gegenteil. Die unterschiedlichen Erfahrungen haben sich gegenseitig ergänzt, und auch dies hat dazu beigetragen, dass das Projekt im Vergleich zum geplanten Zeitplan vorangeht”, betonte er.

Nach Ansicht des Geschäftsführers von KPRIA ist die erfolgreiche Zusammenarbeit auch deshalb wichtig, weil die Erfahrungen aus diesem Projekt bei späteren Investitionen im Ausland genutzt werden können.

Vom 130 Meter hohen Kühlturm bis zum Transformator spielten ungarische Unternehmen die Hauptrolle

Tamás Németh hob die bedeutende Rolle ungarischer Unternehmen als einen der wichtigsten Vorzüge des Projekts hervor. „Die Hoch- und Tiefbauarbeiten werden ausschließlich von ungarischen Firmen durchgeführt, und auch bei den technischen Arbeiten werden in erster Linie inländische oder in Ungarn ansässige Unternehmen bevorzugt.”

Als besonders spektakuläres Vorhaben hob er den Bau des 130 Meter hohen Kühlturms hervor, der von einem ungarischen Unternehmen im Besitz von MVM, der MVM EGI Zrt., realisiert wird. Der für das Projekt erforderliche Transformator wird hingegen von der Ganz Transzformátor in Tápiószele hergestellt. Auch an den Tiefbau-, Fundament- und Hochbauarbeiten sind ungarische Unternehmen beteiligt.

„Das Investitionsvorhaben kann nicht nur neue Kraftwerkskapazitäten schaffen, sondern auch zum Aufbau von Fachwissen im Inland beitragen, das später bei anderen Energieprojekten genutzt werden kann.”

– so fasste der Leiter die Bedeutung des ungarischen Engagements zusammen.

Auf dem Markt für den Bau von CCGT-Anlagen hat ein enormer Boom eingesetzt

Wie bedeutend die nun gewonnenen Erfahrungen sein können, untermauerte er anhand der internationalen Marktlage. Seinen Worten zufolge hat sich weltweit ein erheblicher Boom beim Bau von CCGT-Kraftwerken entwickelt: Auf unserem Kontinent sind dabei in West- und Mitteleuropa sowie auf dem Balkan mehrere solcher Entwicklungsprojekte im Gange. „Zudem hat der Bau von KI-Rechenzentren den Markt regelrecht explodieren lassen, und der Bedarf an Stromerzeugung ist um ein Vielfaches gestiegen.”

Seiner Erfahrung nach lässt sich diese Situation auch an der Überlastung der Turbinenfabriken erkennen.

„Sie haben eine riesige Auftragsflut; man muss quasi schon dafür bezahlen, um überhaupt ein Angebot für ein solches Gerät zu erhalten, und die Lieferzeiten für Turbinenbeschaffungen betragen mehrere Jahre.”

Auch im Bereich der Energiespeicher könnten sie eine wichtige Rolle spielen

Man versucht, den oben beschriebenen Marktprozess für sich zu nutzen: Im Juli berichteten wir darüber, dass Nordmazedonien, das ebenfalls zur Mészáros Csoport gehört, durch den Abschluss eines Vertrags an der Weiterentwicklung des nordmazedonischen Energiesystems beteiligt ist. Darüber hinaus berichtete Tamás Németh, dass es ihnen gelungen ist, im Rahmen eines öffentlichen Vergabeverfahrens für ein Kraftwerk vom Typ CCGT in Tschechien in die zweite Runde vorzudringen.

Gleichzeitig ist das Unternehmen in der Lage, neben dem Bau von Kraftwerken auch ein breiteres Portfolio abzudecken. Unter anderem verfügt es über Erfahrung im Bau von Energiespeichern, die für die Integration erneuerbarer Energien erforderlich sind. Im Jahr 2025 übergab Status KPRIA in Litér einen auf der Natrium-Schwefel-Technologie (NaS) basierenden Energiespeicher mit einer Leistung von 750 kW und einer Kapazität von 4350 kWh.

„Im Gegensatz zur Mehrheit arbeiten wir nicht mit Lithium-Akkus, sondern versuchen, den Einsatz von Akkus mit größerer Kapazität und längerer Speicherdauer in Ungarn zu fördern.”

– bemerkte der Geschäftsführer in diesem Zusammenhang.

Die Fachleute sind das wichtigste Glied in der Kette

Im Hinblick auf künftige Projekte und Marktziele sind nicht nur die gesammelten Erfahrungen, sondern auch das eingespielte Team des Unternehmens von enormer Bedeutung. „Es hat sich ein junges, gut ausgebildetes Team von Fachkräften gebildet”, betonte Tamás Németh.

„Unter anderem haben wir Kollegen aus der zweiten Generation im Energiesektor, deren Eltern am Bau ungarischer Kraftwerke beteiligt waren (Kraftwerke Paksi Atomerőmű, Dunamenti, Kispesti, Bakonyi und Lőrinci), sodass ihr Engagement eine Familientradition ist. Gleichzeitig sind wir stolz darauf, dass es uns gelungen ist, erfolgreiche Fachkräfte, die bisher bei internationalen Unternehmen tätig waren, zurück in die Heimat zu holen und davon zu überzeugen, sich uns bei diesem Projekt anzuschließen. Auch unter diesem Gesichtspunkt lässt sich also sagen, dass das Unternehmen Perspektiven bietet.”

Tamás Németh betonte, dass das ungarische Expertenteam und die nun gewonnene Referenz eine Wissensbasis schaffen könnten, auf der später auch Auslandsprojekte und weitere groß angelegte inländische Projekte aufbauen könnten. „Mit dieser Referenz können wir unter anderem sogar am Bau des Sekundärkreislaufs für den Ausbau des Kernkraftwerks Paks mitwirken”, – betonte er. (Der Sekundärkreislauf ist ein geschlossener Wasserkreislauf, der die konventionellen, nicht-nuklearen Anlagen des Kernkraftwerks umfasst und die im Reaktor erzeugte Wärmeenergie tatsächlich in elektrische Energie umwandelt – Anm. d. Red.)

Der Geschäftsführer – der selbst über persönliche Erfahrungen verfügt, da er am Bau des 2011 in Betrieb genommenen Kombikraftwerks in Gönyű mitgewirkt hat – hob besonders hervor, dass in dieser Branche die „graue Substanz“ eine besondere Bedeutung hat.

„Wir müssen eine Wissensbasis auf sehr hohem Niveau aufbauen, denn hier geht es um ein ganz anderes Niveau – es handelt sich nicht nur um klassische Bauprojekte. In der Energiewirtschaft sagen wir oft: Bauunternehmer messen in Zentimetern, wir hingegen in Millimetern!” Abschließend fasste er zusammen, dass eine der Hauptaufgaben des aktuellen Projekts in Visonta gerade darin bestehe, diese vielfältigen individuellen Referenzen und Erfahrungen aus verschiedenen Bereichen zusammenzuführen.
